园博会阳光板+PVC膜布安检棚解决方案

2016-01-13 11:11:42 来源:安检之家

TAGS关键字:

[摘要]第十届中国(武汉)国际园林博览会阳光板+PVC膜布安检棚解决方案一、园博会安检棚概述园博会阳光板+PVC膜布安检棚设计面积共计1224平方,分别具体在:1、北门10套安检设备,安检棚需

9Km安检之家

无污染,环保9Km安检之家

PC阳光板+PVC膜布雨棚无味无毒无辐射,在生产和使用过程中均无有毒物质产生,产品可回收使用,为现代新型绿色环保建材:普通双层阳光板+PVC膜布雨棚采用进口聚碳酸酯原料制造,经高科技防红外线特殊工艺处理,板面均匀分布有高浓度的UV共挤防紫外线层,可阻挡紫外线通过,普通双层阳光板+PVC膜布可保护产品对紫外线辐射的稳定性,长期耐候性,保护室内物件,延长板材寿命.UV涂层阳光板+PVC膜布在太阳光下爆晒不会产生黄变,雾化,透光不佳,十年后透光流失仅为6%,PVC流失率则高达15%—20%,玻璃纤维为12%-20%.。9Km安检之家

三、PVC膜材加工工艺及膜材焊接加工技术介绍9Km安检之家

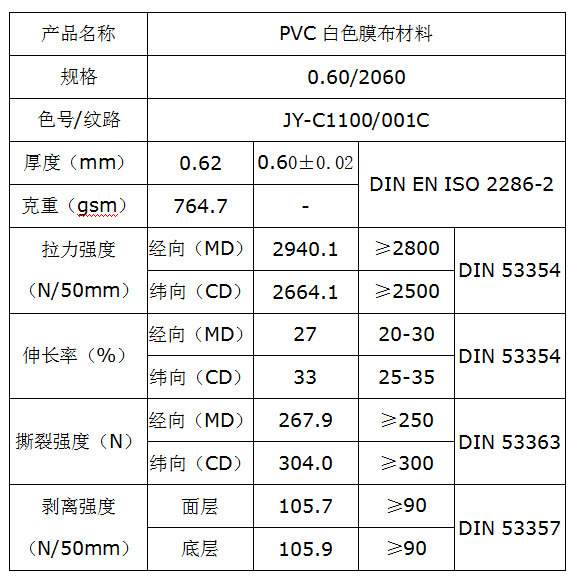

1、PVC白色膜布材料参数:9Km安检之家

园博会<a href=http://www.safechk.com target=_blank class=infotextkey>安检</a>方案9Km安检之家

2膜材料生产工艺:9Km安检之家

膜材料加工涂层织物最常用的有三种工艺方法:即:压延法、熔融法及刀刮法。刀刮法代表了目前最先进的涂层织物加工技术,膜材料其产品性能在诸多方面均比其他工艺方法生产的产品有着明显的优势,我们的膜材料工艺为刀刮涂层工艺。通常来讲,膜材料基布的织造,浆料的配制,生产工艺的控制是刀刮涂层膜材料产品质量好坏的关键因素。由于基布决定了产品的强度,且刀刮涂层的生产速度较快,幅面较宽,因此基布质量的任何过失都会导致产品质量的下降。浆料的配制直接决定了产品的绝大部分性能,因此它构成了刀刮涂层工艺的关键技术。9Km安检之家

3膜布焊接工艺:9Km安检之家

a.高周波塑胶热合机该设备为15千瓦液压式高频热合机,主要是对PVC材质的膜材进行高频热合,高频介质加热是被加工物本身在高频电磁场作用下自身极化发热来完成加工的。同时,可根据膜材的材质不同,可调节电压、电流来调节高周波的的强弱以达到最好的热合效果。而且有火花保护器,防止在热合过程中有打火现象。9Km安检之家

b.热合机该套设备为PTFE气动式膜材热合机,热合温度最高为500℃,主要是对PTFE(玻璃纤维)材质的膜材通过对上下两块铜质焊刀加到指定高温用气压压迫来进行热合,同时根据膜材的材质不同,可调节上下两把焊刀的温度以达到最好的热合效果。9Km安检之家

c.拉断检测仪、拉伸测试仪、拉断实验机、强度试验机QJ210拉力试验机有着强大的数控显示系统,可以做2000N以内整个材料中拉伸、压缩、弯曲、剥离、刺破等试验,全液晶数控设定所需参数,曲线、位移、力值能动态显示在数显器上,联接电脑实现全电脑控制并打印标准试验报告!9Km安检之家

膜布制作设计是指导膜布的裁剪设计,膜布裁剪需要专业设计师精确运算得出膜布的最节省的裁剪方案,膜布的门幅有2.5\3.0\3.5等根据不同膜布造型选择最节省膜布的设计裁剪图,减小损耗降低成本,方便安装缩减膜结构的制作工期!之后转交膜布裁剪部依裁剪图精确剪裁所需膜布形状大小后,送交焊接部焊接制作,经过高频热合机焊接成型后送检测部,经检测合格后送交包装部打包,制作完成后发货,安装!9Km安检之家

四、阳光板+PVC膜布房安检棚施工方法9Km安检之家

园博会<a href=http://www.safechk.com target=_blank class=infotextkey>安检</a>方案9Km安检之家

(一)施工顺序9Km安检之家

测量放线→安装阳光板+PVC膜布顶棚主骨架→调整、调平、固定阳光板+PVC膜布顶棚主骨架→安装调平阳光板+PVC膜布9Km安检之家

顶棚次骨架→安装阳光板+PVC膜布外层→打胶、安装压条→安装阳光板+PVC膜布内层→打胶、9Km安检之家

安装压条→阳光板+PVC膜布顶棚外部檐口细部调整与处理。9Km安检之家

(二)主要施工工艺9Km安检之家

1.弹线:9Km安检之家

根据图纸的标高及阳光板+PVC膜布顶棚位置尺寸和已测定的中心线,弹出阳光板+PVC膜布顶棚主骨架位置线。9Km安检之家

2.预埋件:9Km安检之家

根据标高控制线阳光板+PVC膜布顶棚主骨架位置,检查洞口反梁上表面标高是否符合设计9Km安检之家

要求,如有差异应剔凿或用高强度等级水泥砂浆找平处理,达到强度后,按深化设计节点详图预埋钢板尺寸放出膨胀螺栓位置线,然后钻孔安放膨胀螺栓,安装钢板与胀栓固定。再将主骨架中心线投至预埋钢板上。9Km安检之家

3.安装主骨架:根据弹出阳光板+PVC膜布顶棚主骨架位置线,先安装两端后中间部分,其方法:将40mm×100mm×4mm方钢管(镀锌)主骨架在地面上组装好后,用人力安放在位置线上,用线坠吊垂直面,中间临时固定后与地面钢板进行焊接。两端主骨架安好后,拉中间和两侧各2500mm高度(从钢板地座往上量)三条纵向通线后,再从一端向另一端逐个安装至全部完成。
