[摘要]承担某楼会议系统工程,负责供应并完成招标范围内除招标人自行采购设备和材料外所有会议系统工程的深化设计、设备和材料的供货、安装、系统调试,配合精装修、机电、弱电、消防
4、采购
由于有些设备的到货期较长,合同签订后即成立采购部着手设备、材料、工具和施工机械等的采购工作。本工程还将用到一些非标设备和部件,设计部完成这些非标设备和部件的设计后,采购部需要筛选胜任的工厂来完成非标设备和部件的生产和加工。
采购部的工作将依照公司质量管理体系的相关程序文件进行,详细描述参见设备、材料制作、加工及采购方案。采购部的工作将横跨施工准备阶段和设备安装阶段。采购工作在合同最后一批设备材料到货后可以宣告结束,采购部还将继续与各供应商保持联系,以便对设备安装和系统调试期间出现的设备问题及时处理和解决。
2.1.2设备安装阶段

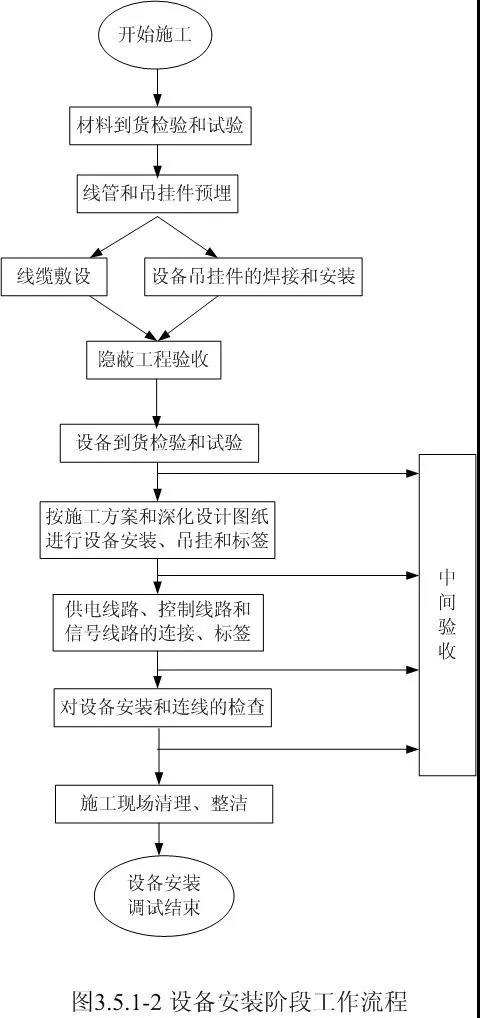

设备安装阶段为自开工日期至系统构建完成,主要工作内容和工作流程如下图所示:
1、设备材料运抵和现场二次搬运
设备材料到货后,首先存放在公司为本项目设置的库房内,办理入库手续。库管根据项目经理的交货计划,安排设备材料出库和运抵。
设备材料运抵施工现场后,将暂时存放在为本项目设置的临时库房内,各施工小组组长根据需要到临时库房进行二次搬运,二次搬运可以使用手推车、人力和其它现场搬运工具。
设备运抵发生在施工准备的后期和设备安装阶段。
2、设备材料验收
设备和材料运抵施工现场后,我公司将配合xxx对设备材料材的型号、规格和数量进行点验,对设备的外观进行查看,点验完毕后三方签署设备验收单。
设备和材料的验收详见验收方案。
3、搭设工作平台
会议系统工程的施工需要搭设临时的工作平台,这些工作平台不仅要满足施工的需要,还应该考虑防火和保证人身安全,不对建筑结构和装修造成破坏,符合总承包人对安全生产的各项要求,并在工作平台旁边竖立警示或警告标牌。
4、预埋和布线
预埋和布线施工是设备安装开始后的首要工作,通常与精装修同期展开。
根据我公司以往的项目经验和会议系统的施工特点,布线是影响工程质量和工程进度的非常重要的环节。布线线路的设计、布线线材的数量、线材的选用、布线方法和施工操作,会影响布线质量,同时布线质量又会造成返工而影响工期,也有一些通过隐蔽工程验收检查不出来的问题会在设备的安装和系统调试时曝露出来,从而影响整个工程的进度。
布线工程的主要工作包括:按照我公司提交的深化设计图纸,总承包人和其它承包人配合进行的线管和线槽预埋;按照程序和操作规程进行的线缆敷设;设备安装前的已敷设线缆的保护。
布线是预埋工作的一部分,此外还需要总承包人和其它承包人配合进行设备安装的位置预留和设备安装的吊挂件预埋,以及预先考虑设备的承重。我公司将及时向其它各方提交相关设计图纸。
5、设备安装
设备安装是指按深化设计图纸将设备安装在指定位置并进行固定,同时要将与设备相关的电源、信号和控制线缆连接到位,做好设备和线缆的标签,完成设备的加电、设置等工作。一个大型的会议系统,涉及的设备种类和数量非常多,设备安装将根据设计好的流程和顺序进行,以减少返工,保证整体进度。
